Store tilknytninger (over 1 MW)
Bransjens felles portal for større tilknytninger.
Gå til Tilko-portalen (åpnes i ny fane)
I Tilko registrerer du kapasitetsbehovet ditt, følger saken din og får én samlet dialog med nettbransjen gjennom hele prosessen.
Hva er Tilko?
Tilko er en nasjonal løsning for å håndtere tilknytningssaker over 1 MW. Portalen gir deg oversikt over informasjonskravene fra nettselskapene, hva som trengs når, status på saken og din dokumentasjon samlet på ett sted.
Hvorfor bruke Tilko?
• Én digital inngang og én felles prosess
• Tydelige krav som reduserer misforståelser
• Løpende status på saken din
• Bedre forutsigbarhet for videre fremdrift både for deg og nettselskapet.
Slik fungerer saksgangen i Tilko
Her er en illustrasjon av saksgangen i Tilko, trinn for trinn.

Slik fungerer prosessen i Tilko

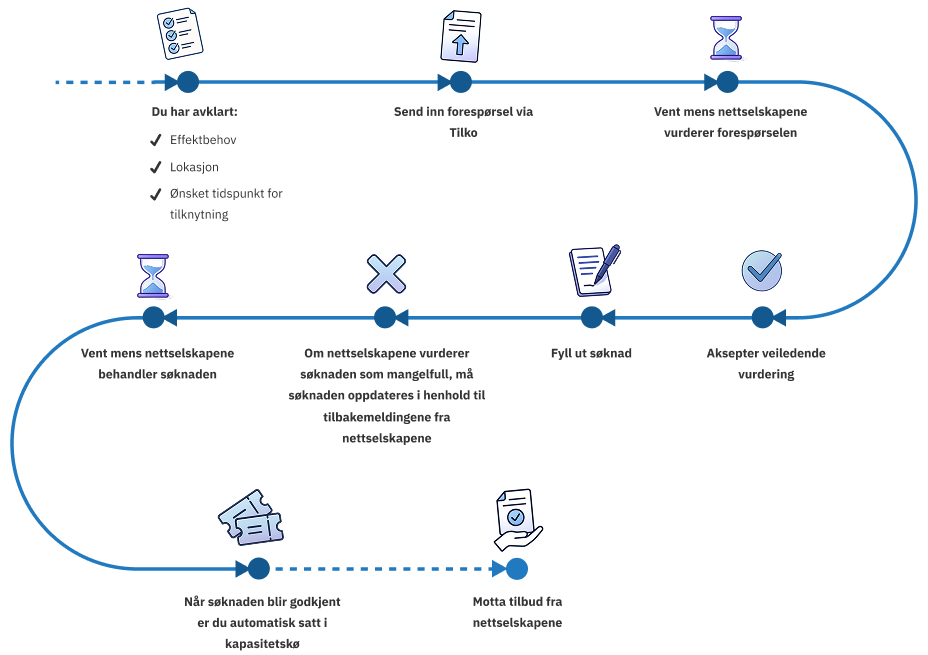

Diagram som viser saksgangen i Tilko for større tilknytninger. Prosessen starter med at kunden avklarer effektbehov, lokasjon og ønsket tidspunkt, før en forespørsel sendes inn via Tilko. Deretter vurderer nettselskapene forespørselen. Kunden fyller ut søknad og aksepterer en veiledende vurdering. Hvis søknaden er mangelfull, må den oppdateres. Når søknaden behandles, settes kunden i kapasitetskø etter godkjenning. Til slutt mottar kunden tilbud fra nettselskapene.
- Avklar behov (effekt, lokasjon, tidspunkt)
- Send forespørsel via Tilko
- Nettselskapene vurderer forespørselen
- Fyll ut søknad
- Aksepter veiledende vurdering
- Eventuell oppdatering ved mangler
- Behandling av søknad
- Køsatt ved godkjenning
- Motta tilbud
Slik bruker du Tilko (3 trinn)
1. Start forespørsel –opprett en forespørsel med lokasjon og effektbehov. Hvem, hva, hvor og når.
2. Legg ved nødvendig info – Last opp etterspurt dokumentasjon; veiledning ligger i portalen.
3. Følg saken – Se status, svar på avklaringer og motta beslutninger i Tilko.
Nyttige lenker
Begreper du møter
• Kapasitetskø (køsatt): Rekkefølgen saker behandles i når kapasitet må reserveres.
• Modenhetsvurdering: Sjekk av at prosjektet ditt oppfyller krav (f.eks. realisme i effekt, lokasjon, finansiering og fremdrift).
• Utredningsavtale: Avtale om å utrede nettløsning når dagens nett ikke har kapasitet.
• Anleggsbidrag: Din forholdsmessige andel av kostnader ved nødvendig nettforsterkning.
• Tilknytning med vilkår: Mulig løsning der forbruk kan kobles ut/begrenses ved behov.
Fra «køsatt» til «tilknyttet» – kort fortalt
1. Forespørsel i Tilko – “nettselskap” vurderer om det finnes tilgjengelig kapasitet.
2. Køsatt / reservasjon – Når kapasitet må reserveres, settes saken i kø etter nøytrale kriterier.
3. Utredning– Ved behov utredes eventuell my nettløsning
4. Plan og fremdrift – Partene blir enige om milepæler. Reservasjon forutsetter at prosjektet følger planen.
5. Bygging og tilknytning – Nettiltak gjennomføres og tilknytning avtales. Etterpå beregnes endelig anleggsbidrag.
Viktig å være oppmerksom på
Reservasjon kan falle bort hvis prosjektet ikke har tilstrekkelig fremdrift. Hold informasjonen i Tilko oppdatert.
Trenger du hjelp?
Send e-post til kundeservice (post@everket-notodden.no, åpner e-postprogram)
